Status du plan de mainteance :

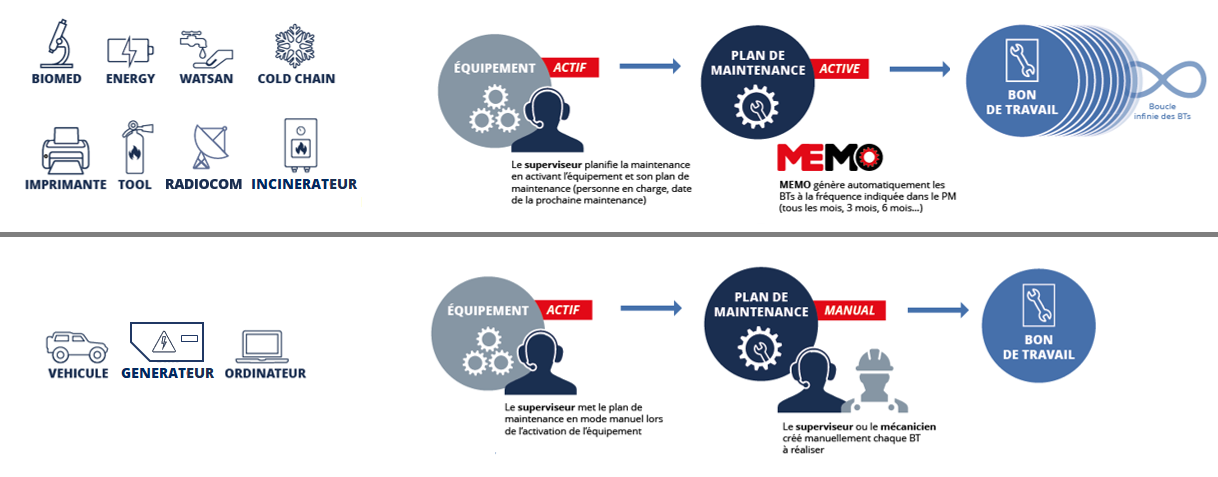

Dans MEMO, nous pouvons décider si nous voulons que les Bons de travail soient générés automatiquement ou si nous voulons les créer manuellement. Selon le type d'EQ, nous utiliserons une stratégie ou l'autre :



Étape de cycle :


MEMO générera le prochain BT selon le cycle de maintenance défini dans le plan de Maintenance Préventive de l'EQ (PM-0000). Chaque étape du cycle a un numéro. Le premier porte le numéro 10, le second 20, le troisième 30, etc.

Ce chiffre correspond au numéro de la ligne dans le tableau des types de maintenances.


Une même étape de cycle a avoir une signification différente suivant le type d'équipement :


Type de maintenance

 EQ / Etape de cycle

10

20

30

40

50

60

70

80

90

100

110

120

1 type de maintenance (mensuel)

Dosatron

M























1 type de maintenance (trimestriel)

Oxymetre de pouls

Q























1 type de maintenance (biannuel)

Lampe d'examne

B























2 type de maintenance (mensuel et trimestriel)

Climatiseur

M

M

Q



















2 type de maintenance (bimensuel et trimestriel)

Climatiseur sensible

F

F

F

F

F

Q













3 type de maintenance (mensuel, trimestriel, annuel)

Concentrateur d'oxygène

M

M

Q

M

M

Q

M

M

Q

M

M

A

3 type de maintenance (A, B, C) avec cycle ABAC

Véhicule

A

B

A

C

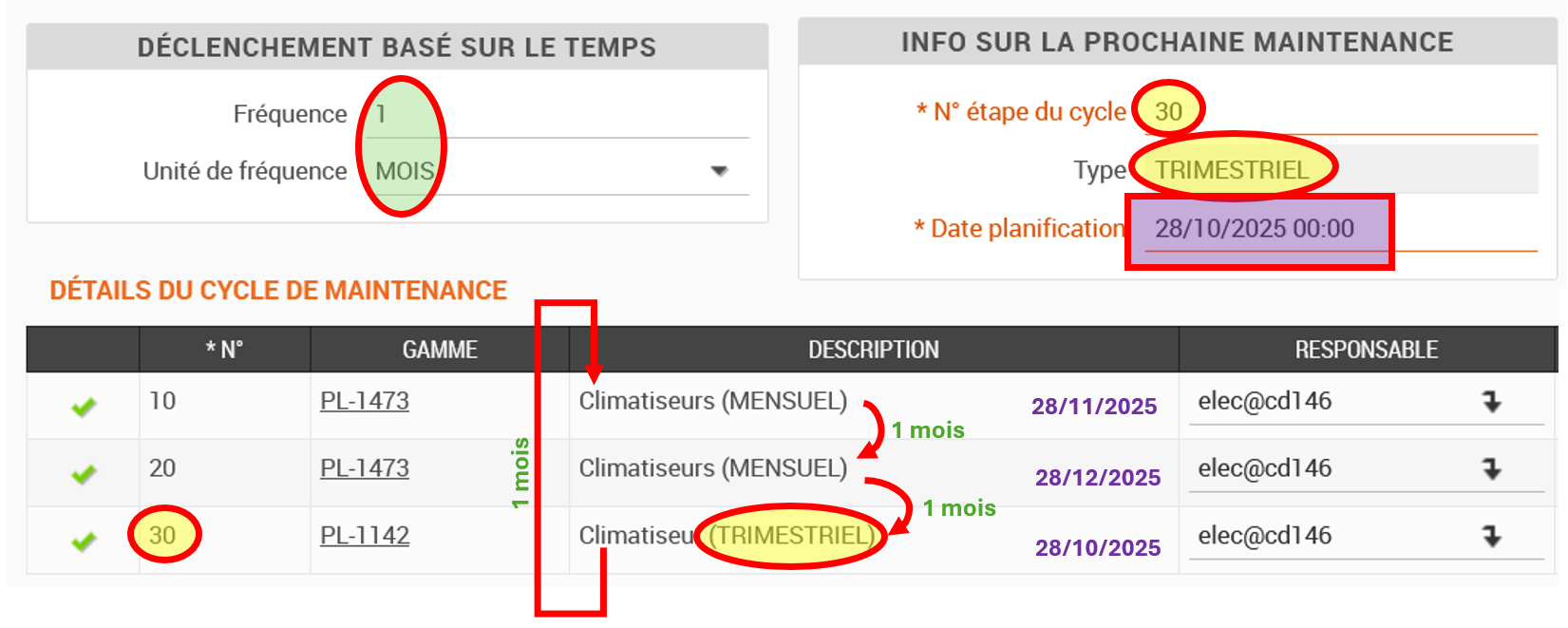

Exemple avec le climatiseur (2 types d'entretien ; mensuel (unité intérieure) et trimestriel (unité intérieure + extérieure) :

Exemple avec un dosatron (1 seul type de maintenance par mois)



Exemple avec un oxymètre de pouls (1 seul type de maintenance, tous les 3 mois)

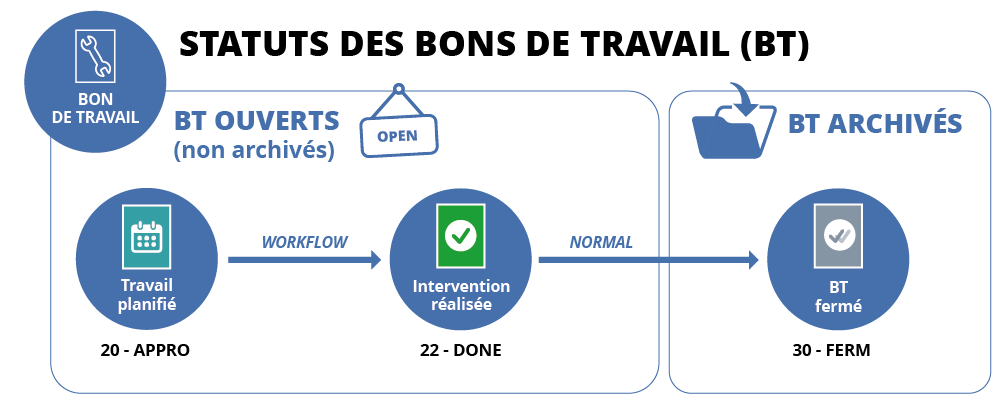

Status des bons de travail


Lorsque le plan de maintenance préventive est bien planifié, le technicien recevra le bon de commande qu'il doit réaliser. Tous les OF créés ou générés ont le statut « 20-APPR » puisque la demande d'intervention corrective est approuvée, l'intervention préventive est approuvée.













ETAT DE PROGRESSION

DEFINITION ET ACTIONS

BT avec une personne en charge et une date de planification à moins de 7 jours de la date d'aujourd'hui.

S’il s’agit d’une maintenance préventive BT : les informations manquantes : il ne peut s’agir d'une date, un type de maintenance ou d’aucune personne responsable

S’il s’agit d’un BT correctif : peut être correct ou peut être les informations de planification manquent

7 jours après la date de planification

Cet état apparaît après 7 jours de la date de planification si le WO est toujours au status 20-APPR

Besoin d’être clôturé > Allez dans « mes BT » pour les vérifier et les fermer
